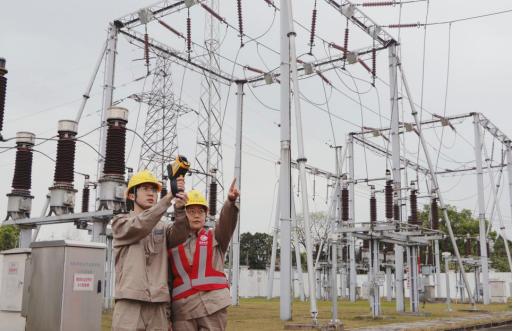

“注意提醒地面作業人員放吊籃時把控速度,確保等電位人員進電場過程安全。”3月26日,在山東500千伏衡蘭Ⅱ線帶電作業現場,國網山東超高壓公司安監部安全督察員楊承龍對現場工作負責人徐元超說。
當天,楊承龍還對無人機起飛、人員登塔、現場圍欄布置、轉位許可制度執行等開展全過程到位監督,并認真檢查了作業現場“輸電四防”等關鍵風險點的防控措施。
3月14日,山東電網超高壓、特高壓輸電線路2024年春檢拉開帷幕。國網山東省電力公司共安排301項超高壓、特高壓輸變電設備計劃檢修工作,計劃于6月30日前完成。負責這項工作的國網山東超高壓公司狠抓現場管控,要求各級管理人員和現場監督人員認真履責,創新應用“安全+”監督技術,保障作業現場安全。
為確保春檢工作安全有序開展,國網山東超高壓公司在各個檢修現場大力推行“到位監督檢查卡”、開工許可分區管理,在現場醒目位置設置風險看板、安全警示標志等。該公司安監部專業人員參與審查“三措一案”,并通過安全督查中心遠程督查現場,嚴格管控177項三級及以上風險作業,做到“四個管住”,將“五級五控”風險防控落地落實。
“無人機狀態良好,申請起飛。”3月26日,飛手耿彬確認無人機狀態后向徐元超匯報。得到許可后,耿彬將絕緣吊鉤掛到無人機下方的脫繩器上并操控無人機起飛。地面人員將帶有后備保護繩的鐵塔掛架掛到絕緣吊鉤上后,耿彬操控無人機將掛架掛到鐵塔指定位置,為人員登塔搭設好后備保護通道。
在衡蘭Ⅱ線檢修工作中,國網山東超高壓公司全面構建了以機械化、智能化、數字化為核心的檢修作業安全體系,規模化應用“無人機+鐵塔掛架搭設后備保護通道”“無人機+電動升降裝置傳遞物料”等創新工法,并應用大載重無人機運輸輔助開展檢修工作,提升了檢修效率,減少了對沿線環境的破壞,降低了檢修人員工作強度和意外風險。

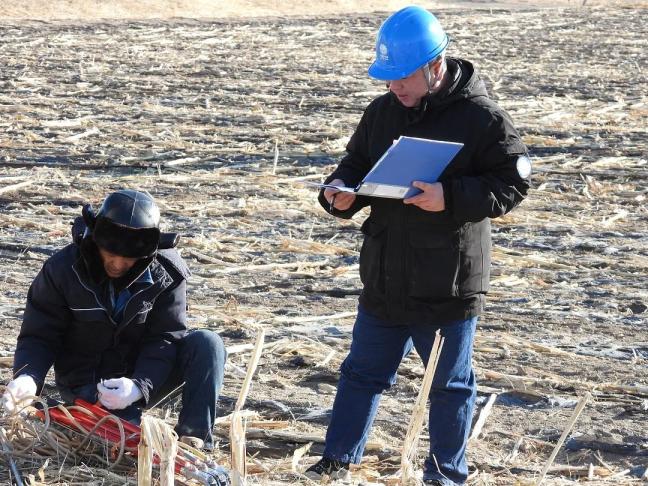

“這次檢修最大的風險點是什么?”“35千伏斷路器滅弧室更換吊裝作業存在機械傷害、落物傷人風險。”“咱們采取了哪些針對措施?”“一是現場設置吊裝作業安全圍欄;二是安排專人擔任吊裝作業指揮和專責監護人員;三是要求作業人員全程嚴格遵守吊裝作業規范。”3月7日,在500千伏大澤變電站檢修現場,同進同出人員陳兵對工作負責人尚昆進行了現場考問,并再次提醒:“這次檢修現場人員較多,高處作業、二次作業、交叉作業點多,各位負責人及小組負責人一定要管好人員。”
國網山東超高壓公司在大澤變電站2號主變壓器及三側設備計劃檢修共安排檢修設備54臺、技改項目2項、大修項目6項,重點開展500千伏主變壓器強油風冷系統改造、低壓側全絕緣化治理等項目。檢修工作涉及10多個設備廠家,人員管控難度較大,高處作業等關鍵風險點多。
針對大澤變電站等安全管控難度大的檢修現場,國網山東超高壓公司超前謀劃、精心組織,按照“嚴入、強訓、必考”的要求,對作業范圍、關鍵風險點、防范措施等進行現場隨機選人考問,嚴格人員準入核查,在檢修開始前就完成了全部參檢隊伍和人員的“雙準入”工作,并靈活運用二次準入機制及時認證轉場和新入場人員。同時,該公司針對各項檢修工作中的風險點,明確車輛行車路線,優化人員分工和工序流程,嚴格審批“三措一案”。
截至3月28日,山東特高壓、超高壓輸變電設備春檢工作已完成45項,占比15%。(崔浩杰 張進 郭婧)
