當前位置: 首頁 > 電網 > 電網建設

青海750千伏丁字口輸變電工程

國家電網報發布時間:2024-08-28 15:08:49  作者:滕萌

  開欄的話 國家電網有限公司學習貫徹黨的二十屆三中全會精神暨2024年年中工作會議提出,加快電網高質量發展,加強特高壓和主網架建設。本報今起開設欄目,報道公司部分重點工程建設進展,反映工程在優化完善骨干網架結構和服務國家重大戰略實施、新能源高質量發展等方面發揮的作用。

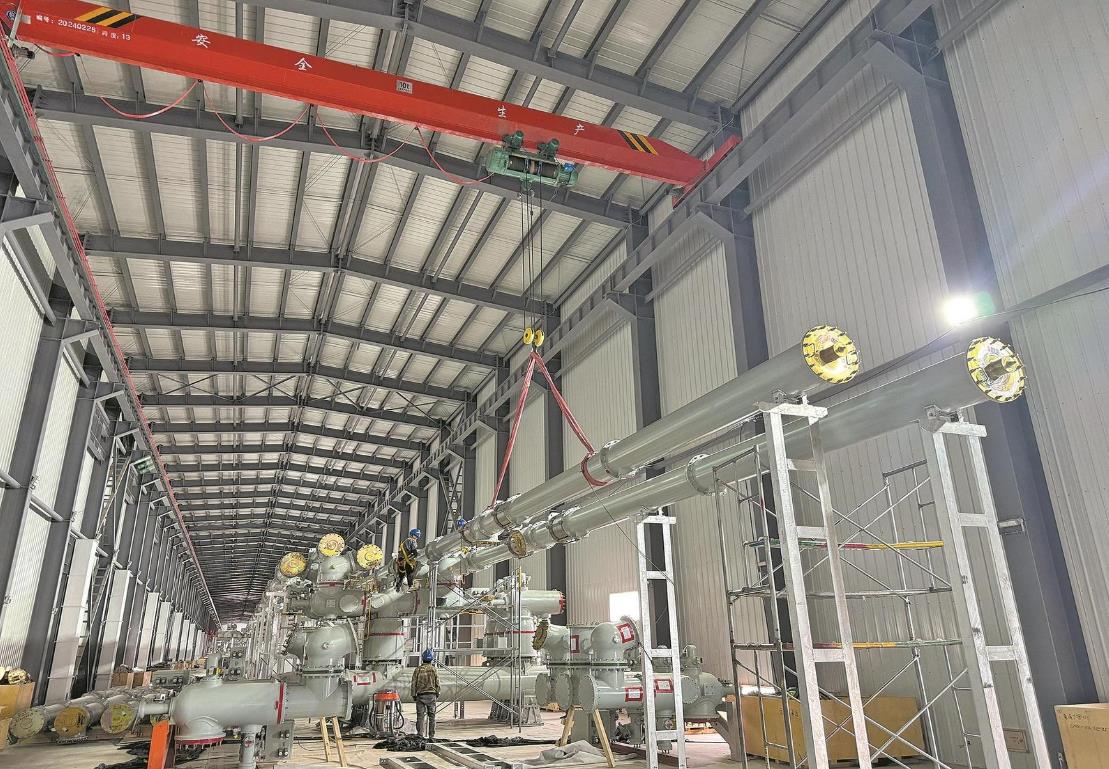

8月26日,施工人員在丁字口變電站330千伏戶內氣體絕緣全封閉組合電器廠房內對接母線筒。 劉博博 攝

  冷湖鎮,位于青海海西蒙古族藏族自治州茫崖市,這里地處戈壁、沙漠和鹽堿地帶,風吹石頭跑,每年有180多天風沙肆虐。750千伏丁字口輸變電工程的起點就位于這里。

  2022年2月,國家發展和改革委員會、國家能源局發布《以沙漠、戈壁、荒漠地區為重點的大型風電光伏基地規劃布局方案》,提出到2030年,規劃建設風光基地總裝機規模約4.55億千瓦。青海聚焦打造國家清潔能源產業高地目標,加快“沙戈荒”大型風電光伏基地建設,建成海西、海南兩個千萬千瓦級可再生能源基地。

  2023年10月,750千伏丁字口輸變電工程開工建設。工程線路全長469千米,有鐵塔939基,新建750千伏丁字口變電站,安裝2臺主變壓器,設10個750千伏出線間隔、20個330千伏間隔,投運后可滿足冷湖地區200萬千瓦風電項目及風光氣儲一體化園區電力送出需要,促進海西地區新能源開發。

  自工程開工以來,建設者們克服高原缺氧、天氣惡劣等困難,夜以繼日地奮戰在施工一線,加快推進工程建設。

  8月20日,在由青海送變電工程有限公司負責施工的魚卡—丁字口雙回750千伏線路工程Ⅳ標段線路施工現場,隨著機器轉動,兩根銀線緩緩牽出,該工程由此全面進入導地線架設階段。

  工程Ⅳ標段起于高泉煤礦附近的兩基鐵塔,止于丁字口變電站,采用兩個單回路架設,Ⅰ、Ⅱ回線路長度為97.71千米、97.62千米,共有鐵塔396基。線路途經大柴旦行委柴旦鎮和茫崖市,海拔2750~3000米。

  為保證高海拔區域作業安全,施工項目部應用無人機展放導引繩,采用“一牽二”往復式循環牽引方式架線,同時采用先進的無人機巡檢技術精準監控鐵塔組立、線路架設作業;根據現場實際情況及時調整各類資源配備,提高作業效率和安全性。而在此前的鐵塔組立階段,施工項目部也提前策劃,根據當地的風力等級、氣象條件和地域特點制訂合理的專項施工方案,采用了落地搖臂抱桿分解組塔施工方式,提高組塔效率。

  黃沙、戈壁,是冷湖鎮的代名詞,鹽堿化讓這里的土地寸草不生。丁字口變電站所在地缺乏水源,自然環境極其惡劣。在站內基礎開挖時,施工人員就遇上了“攔路虎”:站址區內是強鹽漬土地,有少量寬且淺的沖溝,且是季節性凍土。對此,施工項目部在變電站區擋土墻基礎下增設500厚級配砂礫石墊層,以提高地基承載力和抗凍脹能力,用級配砂礫石兼做凍脹和鹽脹緩沖層。創新不止于此。在鋼構架吊裝中,青海送變電公司應用了構架地腳螺栓預埋精度控制技術。這是由該公司自主研發的以提高地腳螺栓安裝精度的專用卡具和精確安裝方法為核心的技術。在以往的施工中,土建鋼構架吊裝就位時,基礎部分和鋼構架間采用杯口承插方式連接,存在吊裝風險高、精度控制差、費時又費力等問題。施工人員應用該技術可消除預埋螺栓單組加固所產生的累積誤差,提高整體精度,在工程應用中使單組基礎地腳螺栓精度可控制到±1毫米,整體精度可控制到±2毫米。

  目前,750千伏丁字口變電站新建工程項目土建已全部完成,電氣安裝完成總量的35%,主變壓器、構支架等已順利就位。魚卡—丁字口雙回750千伏線路工程已完成架線總量的70%,預計9月下旬可完成全部架線任務。(滕萌)




評論

用戶名:   匿名發表
密碼:
驗證碼:
最新評論0

相關閱讀

全国无码视频中文字幕,无码av一区在线观看免费,久久人人爽人人爽人人片69aV,日韩av无码中文无码电影
新久久国产色Av免费看 | 先锋影音资源国产性爱教学 | 日本免费人成视频播放 | 中文字幕巨乱亚洲 | 日本高新在线亚洲视频观看 | 五月天综合网缴情五月中文 |
