甘肅第二條“電力高速公路”全線貫通

光明日報發布時間:2024-10-15 11:01:47  作者:尚杰、王冰雅

  10月13日上午,在甘肅省慶陽市西峰區,隨著最后一根導線順利完成放線,隴東至山東±800千伏特高壓直流輸電線路工程(甘肅段)全線貫通,比原計劃提前1個半月,是工程途經5個省份中第一個實現貫通的省份。

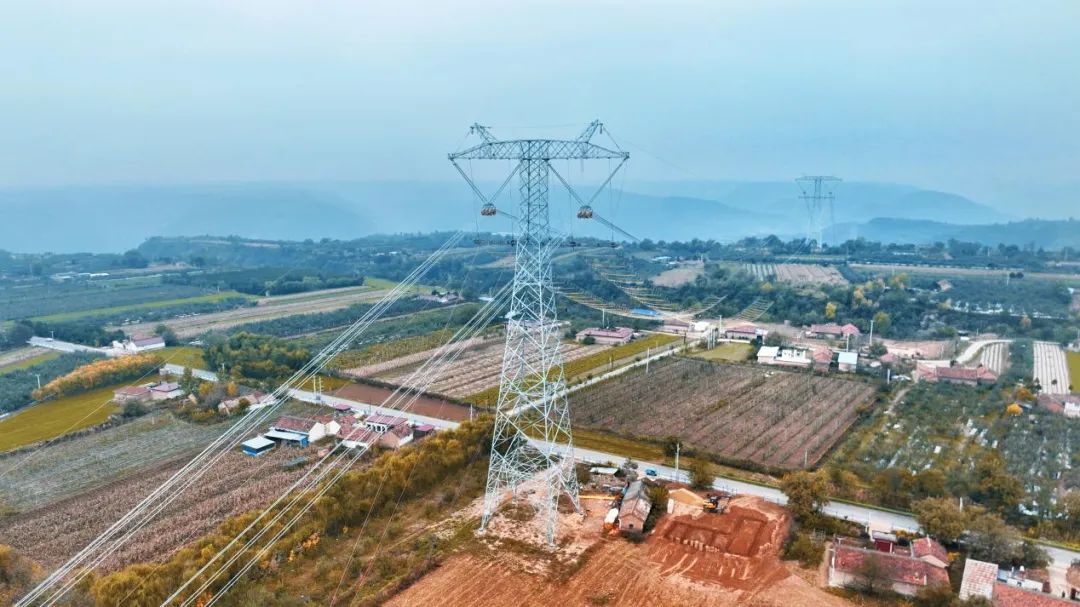

甘肅第二條“電力高速公路”全線貫通。韓甜甜 攝

  “隴東特高壓線路工程作為甘肅公司第二條‘電力高速公路’,工程穿越子午嶺省級森林公園,跨越高速公路3處、國道省道6處、±800千伏線路1處、110千伏以下線路200余處,是甘肅電網建設歷程中的一個重大挑戰。”隴東至山東特高壓線路工程甘肅段業主項目部副經理雷清然說。

  據介紹,隴東至山東±800千伏特高壓直流輸電工程是我國首個“風光火儲一體化”大型綜合能源基地外送項目,年外送電量360億千瓦時,其中新能源占比超過50%,每年可促進新能源電力消納超180億千瓦時,替代燃煤消耗600萬噸。

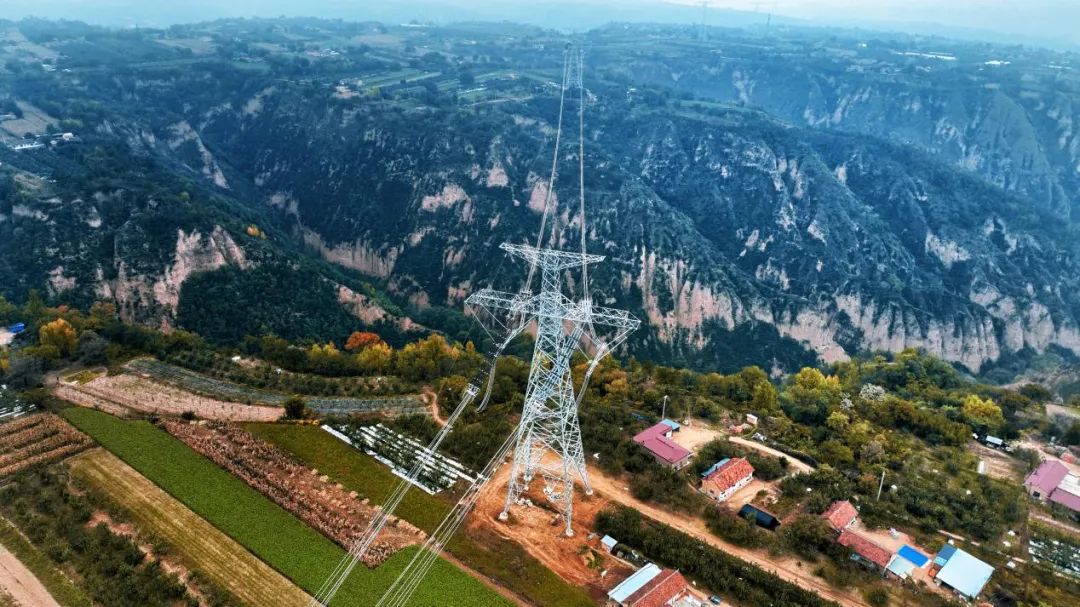

甘肅第二條“電力高速公路”全線貫通。陳高鳳 攝

  該工程起于甘肅省慶陽市西峰區什社鄉慶陽換流站,途經甘肅、陜西、山西、河北、山東五省,止于山東泰安市東平縣接山鎮東平換流站,線路全長926.4千米。其中,甘肅段全長108.104千米,共計新建鐵塔182基,于2023年8月1日開工建設。

  隴東至山東特高壓工程甘肅段施工項目經理戶萬庫告訴記者,工程建設中,架線環節全面應用國網甘肅省電力公司自主研發的集控智能可視化牽張設備,立塔環節試點應用履帶分體式液壓絞磨、絞磨尾繩電動收放裝置等創新工法,有效改善作業環境,節約用工30%,機械化施工率達100%,為工程提前貫通打下堅實基礎。

甘肅第二條“電力高速公路”全線貫通。韓甜甜 攝

  “工程建成后新增電力外送能力800萬千瓦,將甘肅電網外送能力提升至4300萬千瓦,實現特高壓直流輸電技術與綜合能源發電特性的協調匹配,為‘特高壓+風光火儲’一體化送出模式提供典型解決方案。”國網甘肅電網建設事業部特高壓建設管理辦公室副主任魯鑫煒說。

  而作為國家西電東送大通道之一,該工程建成后,可將源源不斷的甘肅清潔能源輸送至山東,促進隴東革命老區及黃河流域高質量發展,把西部能源資源優勢轉化為經濟優勢,帶動社會經濟高質量發展作出重要貢獻。

  (光明日報全媒體記者尚杰、王冰雅 通訊員閆慧、馮喜斌)
