中國電力網訊 (通訊員:聶冬梅)近日,湖南新聞聯播播發《湖南重點項目穩步推進四季度加速沖刺》,其中重點介紹了陜煤石門2×66萬千瓦擴能升級改造項目建設情況。

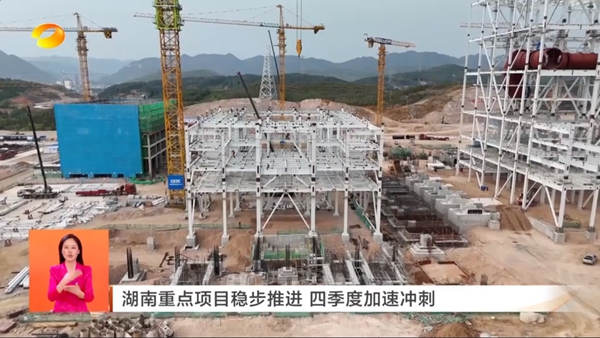

當前正值項目建設黃金期,在陜煤石門2×66萬千瓦擴能升級改造項目現場,1000多名建設者奮戰在一線,開展土建施工、地下管網鋪設、鋼架吊裝作業,主廠房、集控樓、鍋爐鋼架、煙囪筒壁拔地而起,部分標段已初具雛形。
據了解,陜煤石門2×66萬千瓦擴能升級改造項目位于湘西北電力負荷中心,為湖南省“十四五”能源發展規劃重點項目,是省市重點工程。該項目建設2臺66萬千瓦國產“高效超超臨界”“二次再熱”燃煤發電機組以及鐵路專用線等配套設施,同步建設煙氣脫硫、脫硝裝置。項目建設投產后,預計年發電量60億千瓦時,可有效增強湖南省能源保障能力,更好促進區域經濟社會和企業高質量發展。

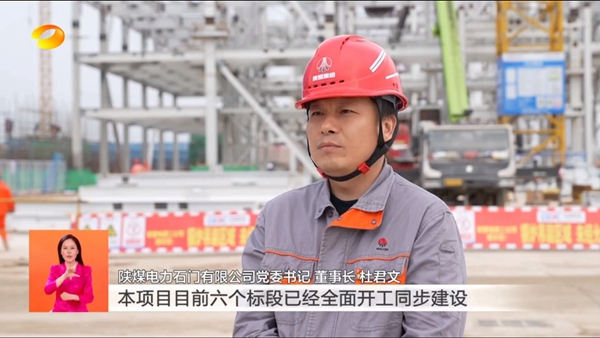

“目前,該項目六個標段已經全面開工同步建設。項目累計投資18億,已完成項目總投資的30%左右。項目計劃在2025年底一號機組投產發電,2026年3月份兩臺機組實現全面并網發電。”該公司黨委書記、董事長杜君文在接受湖南衛視記者采訪時介紹道。
