三門核電3號機組鋼制安全殼底封頭順利吊裝就位

電力網發布時間:2022-09-20 15:17:54  作者:許鴻斌、葉晶瑩

  本網訊  9月19日11時17分,三門核電3號機組鋼制安全殼底封頭(CVBH)順利吊裝就位,這是繼核輔助廠房5、6區大型結構模塊(CA20)吊裝就位后的又一重要里程碑節點,拉開了核島廠房建造高峰的序幕。

  鋼制安全殼(CV)為核級壓力容器,由底封頭、筒體第一環、筒體第二環、筒體第三環、筒體第四環和頂封頭六大模塊組成,是核島反應堆廠房的重要組成部分,能在事故工況下有效防止放射性物質外泄,構建牢固的核安全屏障。其中,CVBH為CV基底,其形狀呈半球形,設計內徑為39.624米,高11.430米(上口至內底),總重量660.65噸,吊裝總重量811.65噸,是CV六大模塊中最先吊裝就位的模塊。

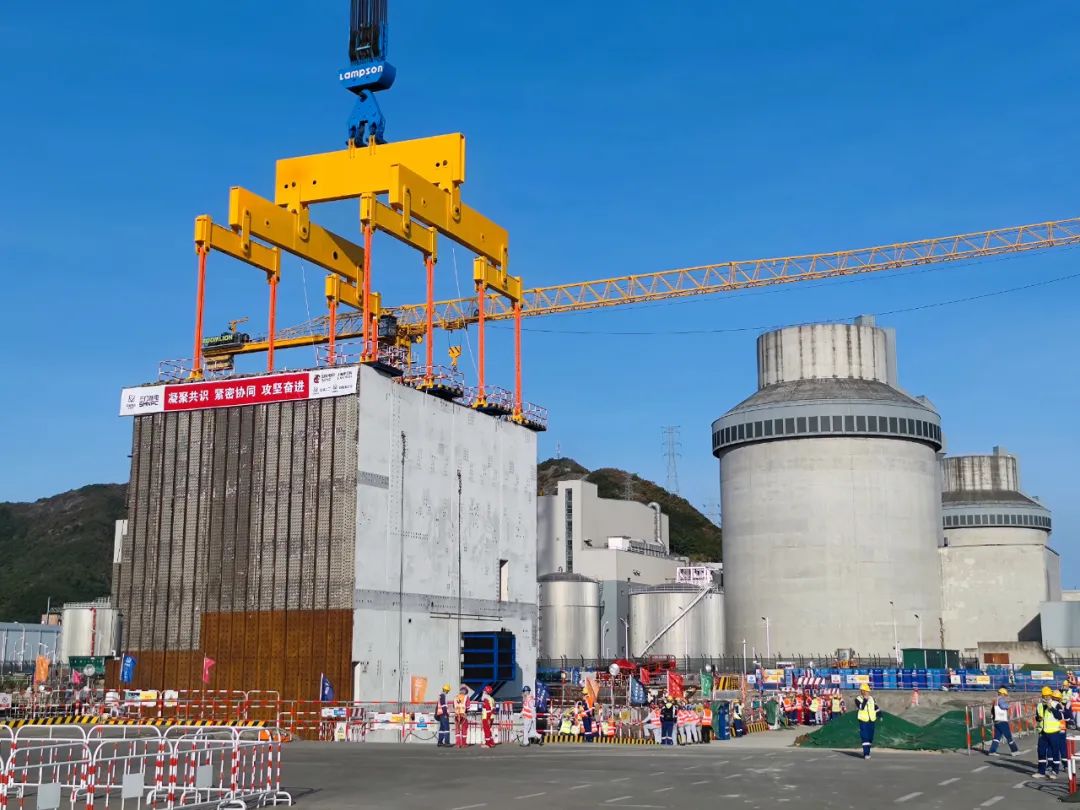

  9月17日15時7分,CVBH從拼裝車間啟運,于16時17分運至起吊位置,運輸距離約1000米。9月19日7時20分,現場吊裝總指揮正式下達起吊命令,2600噸吊車開始起吊,11時17分吊裝就位,歷時3時57分,整個吊裝過程平穩有序,安全受控。

  同三門核電一期工程相比,二期CVBH吊裝時取消了吊具中八角梁,由16根澆筑索具直接與CVBH相連,吊具總重61.6噸,減少了58.2%的重量,縮短了主關鍵路徑工期,有效降低了建造成本。

  作為勘察設計和工程總承包方,上海核工院牽頭各承包商,組織每日現場碰頭會,協調解決現場制約因素和問題;全面梳理安全、質量、工序等關鍵工作條目,解決所有施工尾項,實現吊裝前置條件全部具備;吊裝過程中協調各參建單位使用激光三維掃描建模技術,提前發現核島就位區域的干涉物項并精準處理,使吊裝工作一次成功、一步到位。

  3號機組CVBH順利吊裝就位,為后續安全殼內關鍵路徑施工創造了良好先行條件,也為三門核電二期工程核島安裝施工奠定了扎實基礎。(許鴻斌、葉晶瑩)
