重慶第二座大型燃機電廠機組并網

國家電網報發布時間:2023-09-20 16:44:52  作者:游紹斌 何攻 朱芳

  9月10日21時36分,重慶永川港橋燃機電廠1號燃氣機組與重慶電網并網,進入投產前調試的關鍵階段。該廠投產后,將成為重慶第二座大型燃機電廠。

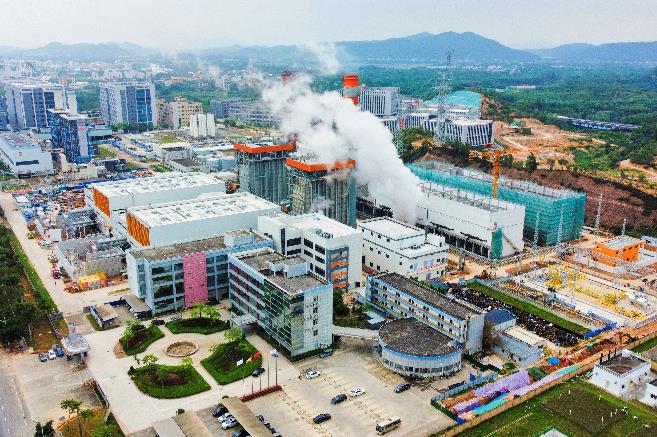

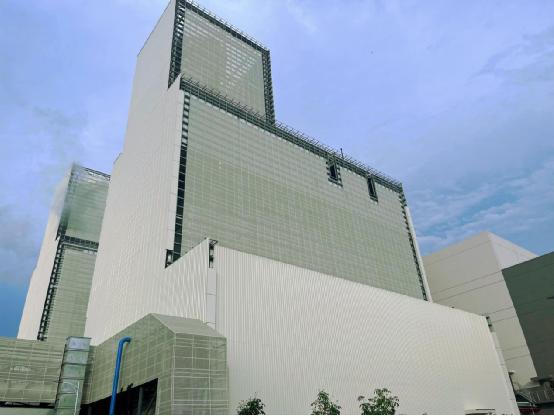

  永川港橋燃機電廠位于永川區港橋工業園區內,是原永川松溉自備電廠13.5萬千瓦機組關停后新建設的項目,建設一套燃氣-蒸汽聯合循環機組,總裝機50.1萬千瓦,其中燃機容量33.6萬千瓦,汽機容量16.5萬千瓦。該廠于2022年8月開工建設,今年8月1日鍋爐點火成功,計劃于10月上旬完成全廠調試后投運。

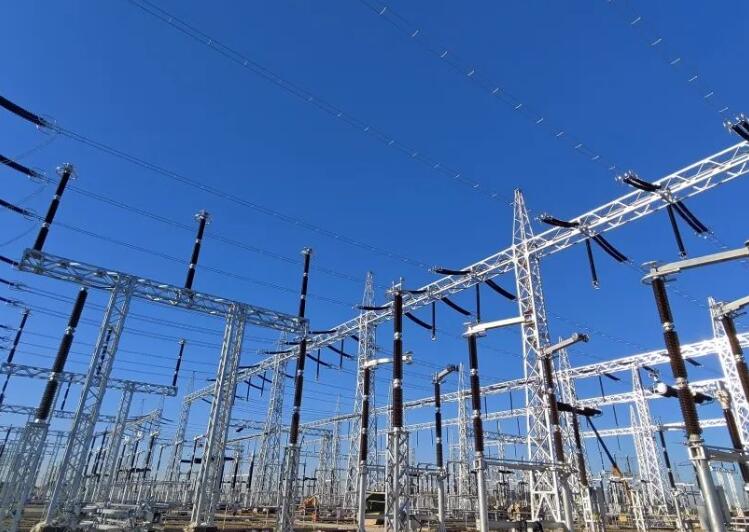

  在港橋燃機電廠項目建設過程中,國網重慶市電力公司主動對接該廠和相關單位,緊跟項目各階段建設進度,協助做好電廠機組并網、調試等工作。港橋燃機電廠機組并網涉及永川區220千伏朱沱變電站站內間隔設備更換調試、電廠送出線路增容改造及導地線更換。永川供電公司加強與項目業主、施工單位溝通,制訂接入系統方案,開展接網工程設計。6月17日,港橋燃機電廠送出工程220千伏港沱南線投運,較計劃時間提前近3個月。(記者游紹斌 通訊員何攻 朱芳)
