華電青島燃機項目6號機組點火一次成功

華電青島發布時間:2024-04-30 15:13:31

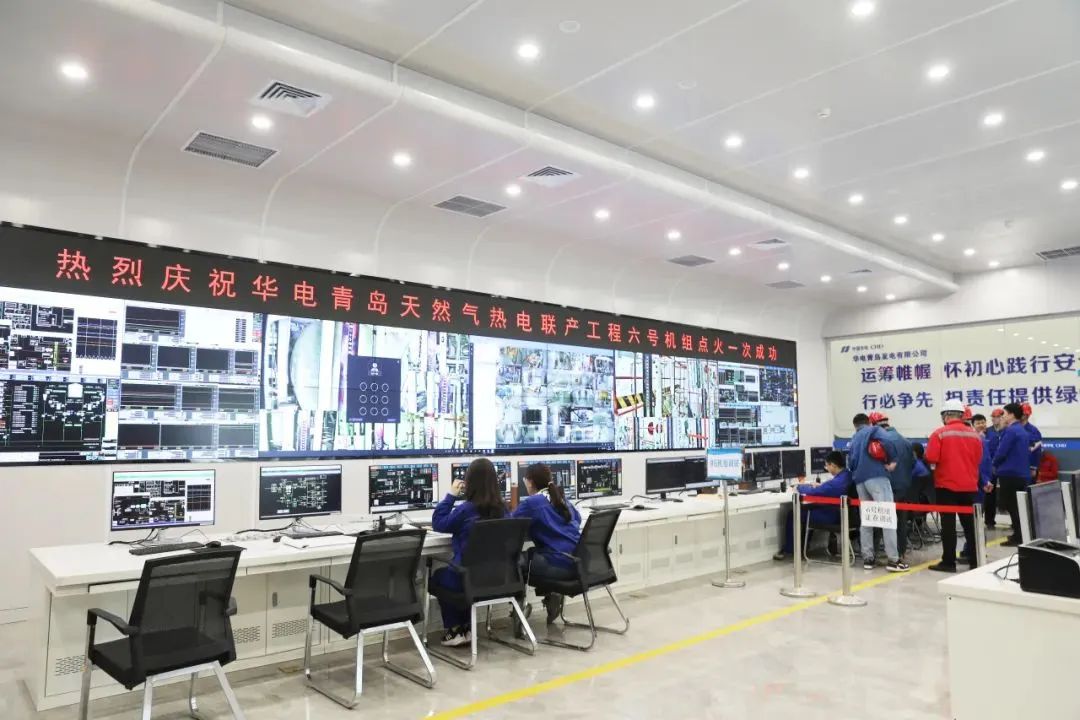

  4月26日12時30分,華電青島發電有限公司燃機項目6號燃機點火一次成功,13點29分開始鍋爐吹管,至4月28日15點38分,余熱鍋爐吹管順利完成。

  為確保燃機點火、鍋爐吹管項目節點順利進行,華電青島公司聯合安裝單位、調試單位提前編制6號機組點火吹管方案,組織監理及基建專業審核,保證方案可行性,做足點火吹管各項準備“功課”。4月26日12時30分,華電青島燃機項目6號燃機點火一次成功。

  4月26日,在6號燃機點火穩定運行1小時后,開始余熱鍋爐吹管,至4月28日15點38分吹管結束,高壓68次、69次連續打靶合格,中壓58次、59次連續打靶合格,低壓25次、26次連續打靶合格,順利完成鍋爐吹管里程碑節點,標志著6號機組已經滿足整套啟動前質監站檢查條件,為下一步6號機組的整套啟動調試工作奠定堅實基礎。

  據悉,華電青島燃機項目6號燃機點火通過優化啟動流程、精密調整操作,較5號機組節省用氣超20萬方,節約資金達64.5萬余元。

  截至目前,青島公司6號機組共完成73臺電動機、162臺電動門、122臺氣動門的單體調試,完成1616只DCS、TCS對點,完成461只溫度、壓力測點調試,高效率高標準完成各項單體設備調試工作。

  接下來,華電青島燃機項目6號機組將迎來整套啟動、并網及168小時試運行等重大考驗。

  來源:華電青島
