14.7GW!山西省公布143個保障性并網風光項目

電力網發布時間:2023-12-04 16:47:03

近日,山西省能源局發布《關于下達山西省2023年風電、光伏發電保障性并網年度建設計劃的通知》,正式下達山西省2023年風電、光伏發電保障性并網年度建設計劃,共143個項目、裝機1477萬千瓦。詳情如下:

山西省能源局關于下達山西省2023年風電、光伏發電保障性并網年度建設計劃的通知

各市能源局,國網山西省電力公司、山西地方電力公司:

根據《國家能源局關于2021年風電、光伏發電開發建設有關事項的通知》(國能發新能〔2021〕25號)和《山西省能源局關于做好2023年風電、光伏發電開發建設競爭性配置有關工作的通知》(晉能源新能源發〔2023〕249號),經各市初審、聯合評審、網站公示和省政府審定,現下達山西省2023年風電、光伏發電保障性并網年度建設計劃,共143個項目、裝機1477萬千瓦,并將有關事項通知如下:

一、加快開展前期工作

各項目申報單位要按照國家關于固定資產投資項目管理有關要求,盡快組織項目法人,加快開展前期工作,推動項目盡早組織實施。請各市能源局與自然資源、生態環境、水利、林草等相關部門,密切配合、相互銜接,指導幫助項目單位加快辦理開工所需的各項手續,積極推動項目盡早開工建設。

二、全力推進項目建設

各市能源局要建立項目月調度機制,明確項目各階段重點任務和完成時間節點,督促項目單位加快項目建設進度;項目單位要按照風電、光伏發電建設項目管理要求,科學組織項目建設,優化工作流程,合理安排建設工期,加強工程質量管控,做好建設和生產安全管理,確保項目按期全容量并網。

三、切實保障電網接入

電網公司要同步做好風電、光伏發電項目送出工程銜接,與項目單位做好充分對接溝通,加快推進接入系統設計報告批復和配套接網工程的建設等工作,進一步優化接入流程,簡化接入并網手續辦理,保障項目及時并網運行。鼓勵具備條件的項目實施聯合送出,各地市能源局要牽頭協調推進項目聯合送出工程的建設。

四、加強事中事后監管

各市能源局要切實加強對項目的組織管理和跟蹤調度,督促項目單位按月報送項目進展情況,并在國家可再生能源發電項目信息平臺和國網云平臺填報進展情況,我局將會同相關部門加強督導服務,定期通報各地項目進展情況,對未按照規定時間完成并網的項目單位和當地能源局進行考核通報。

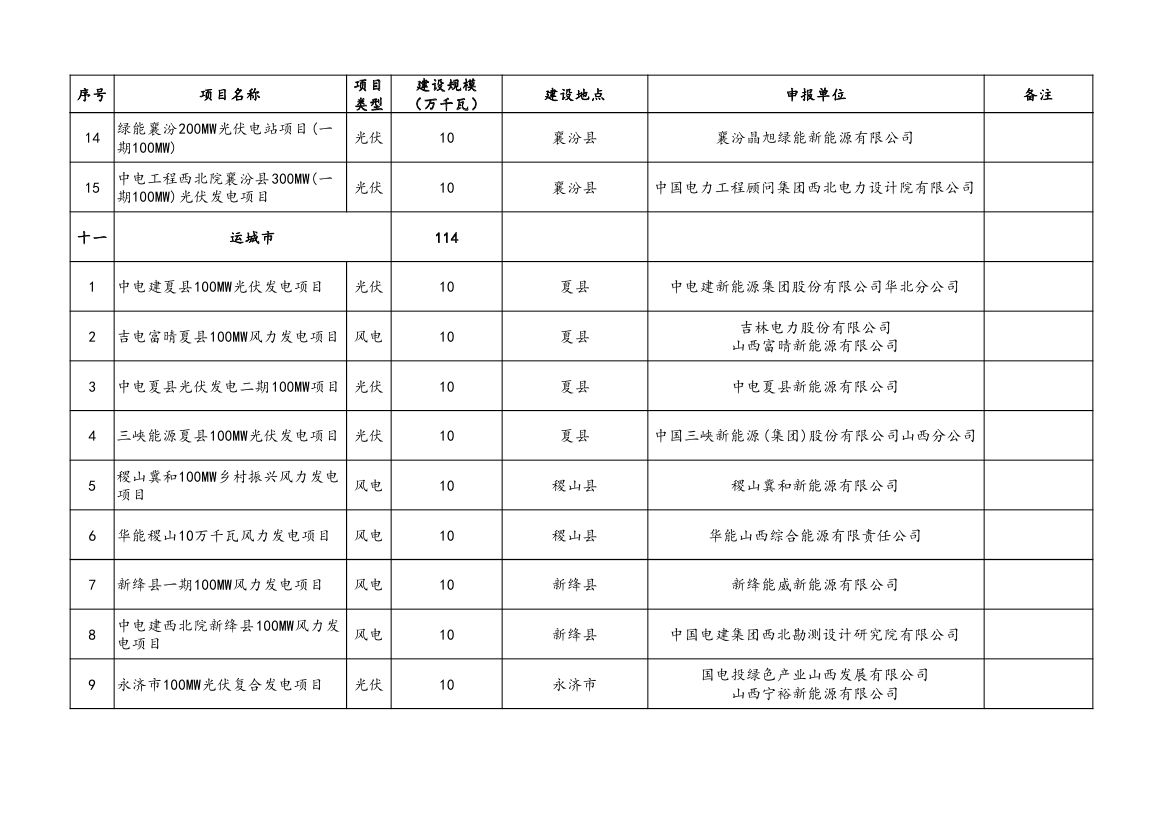

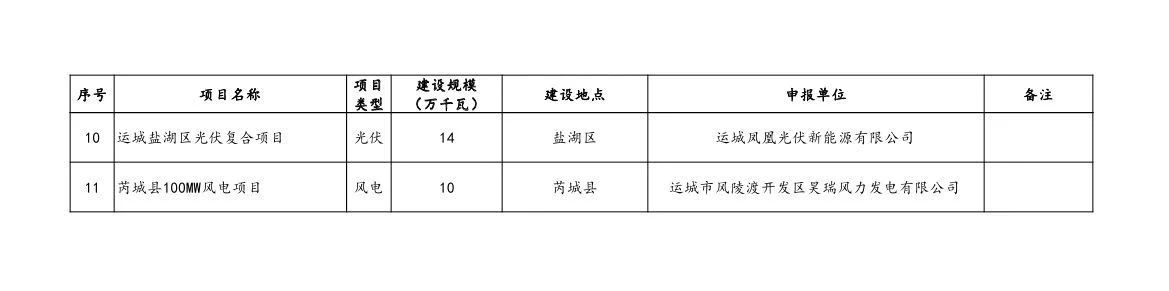

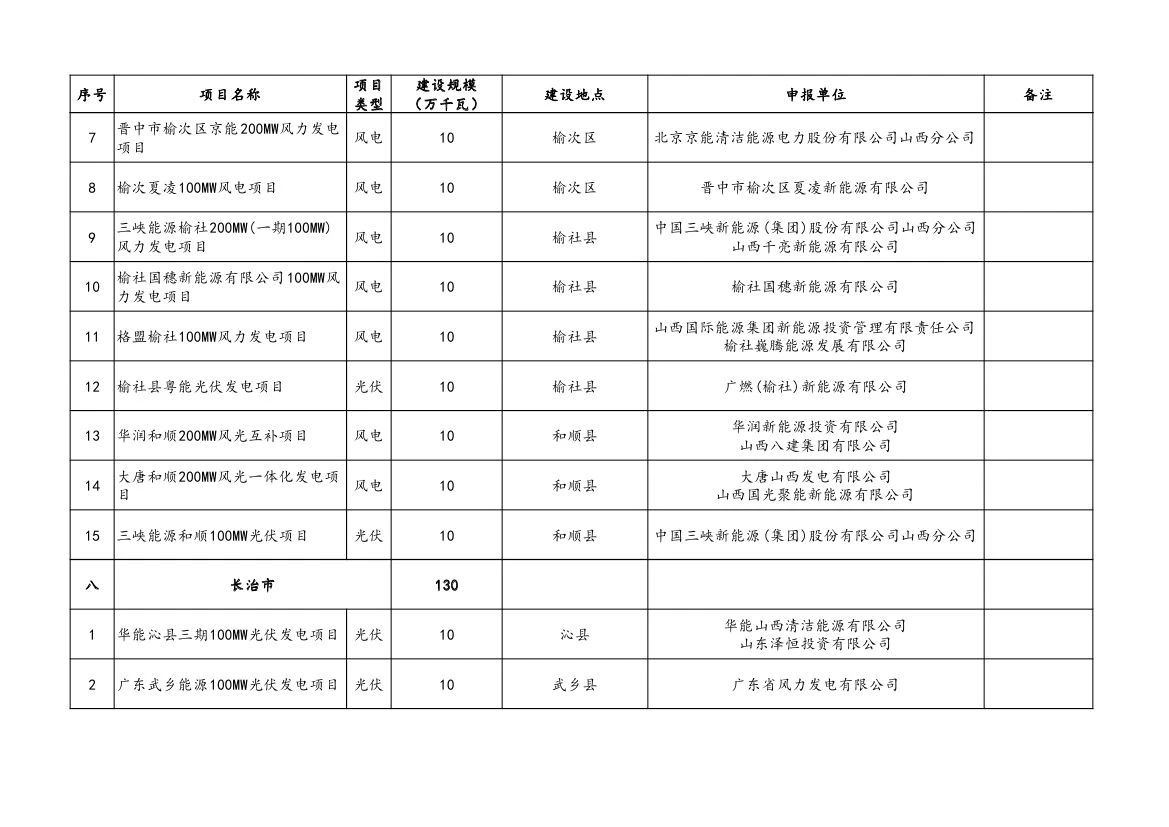

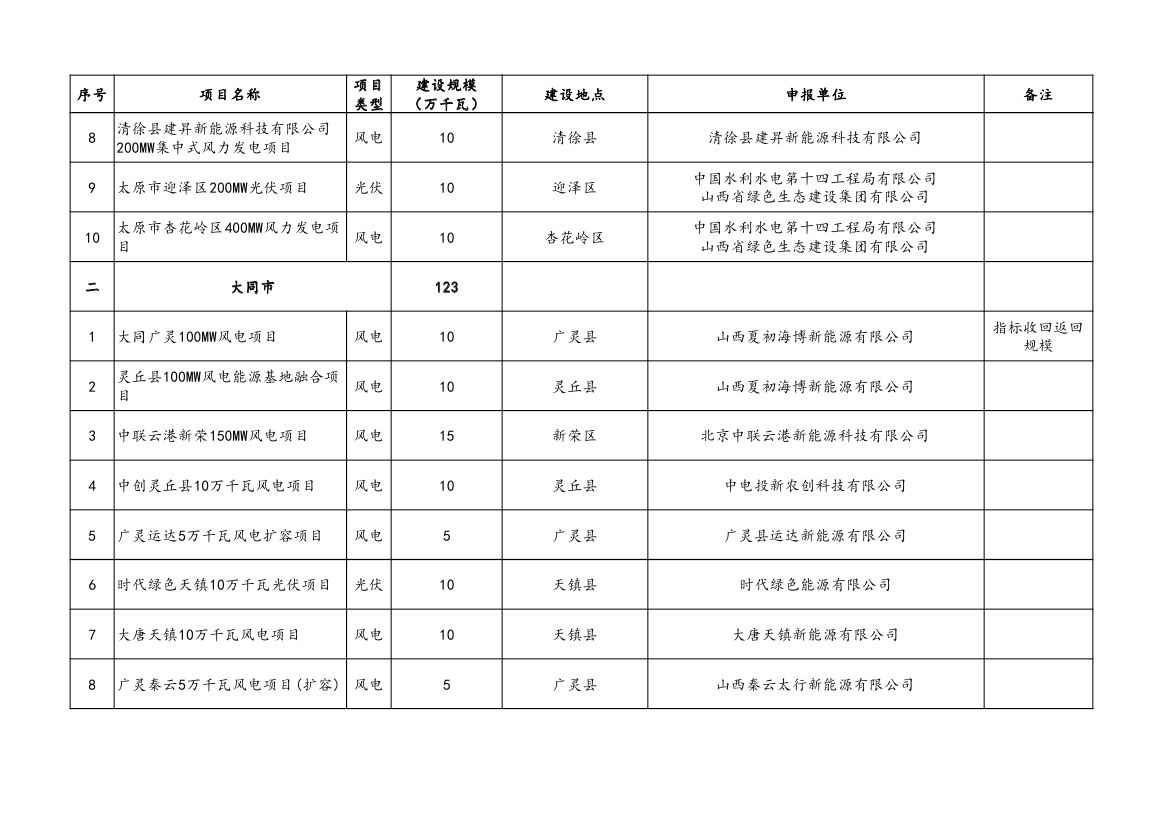

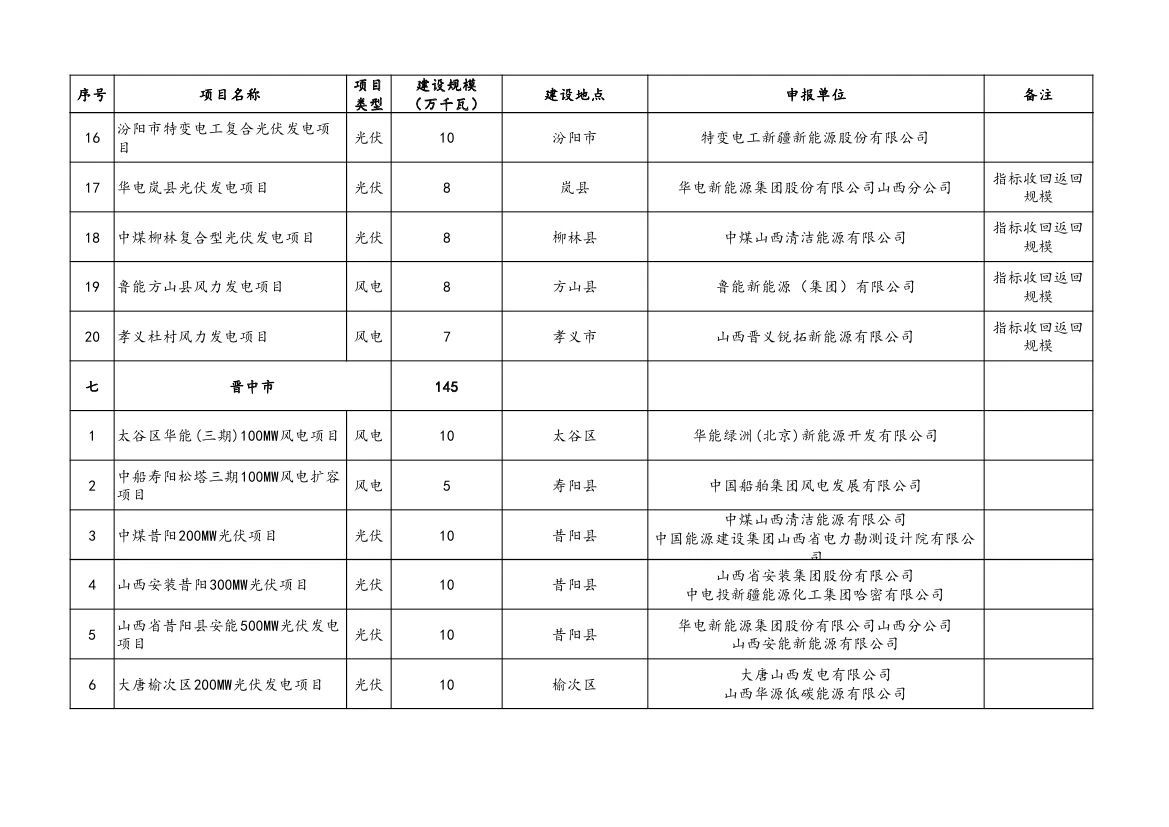

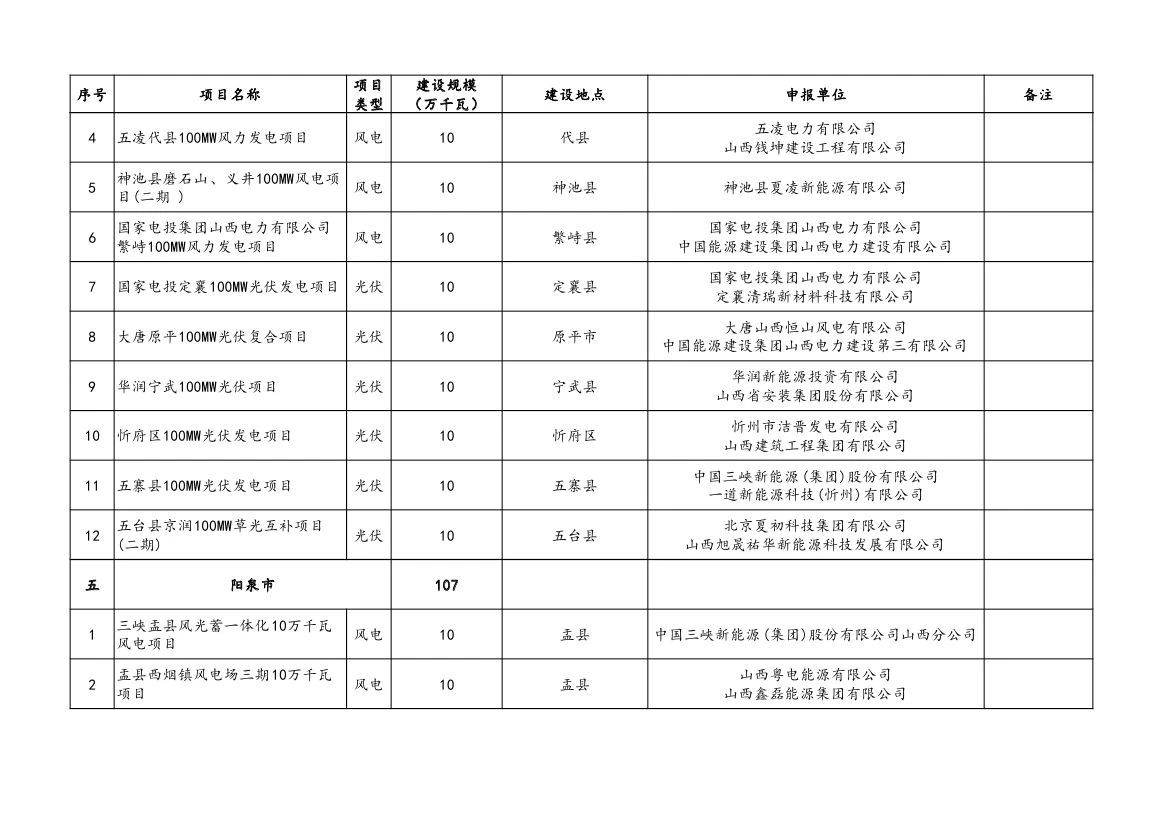

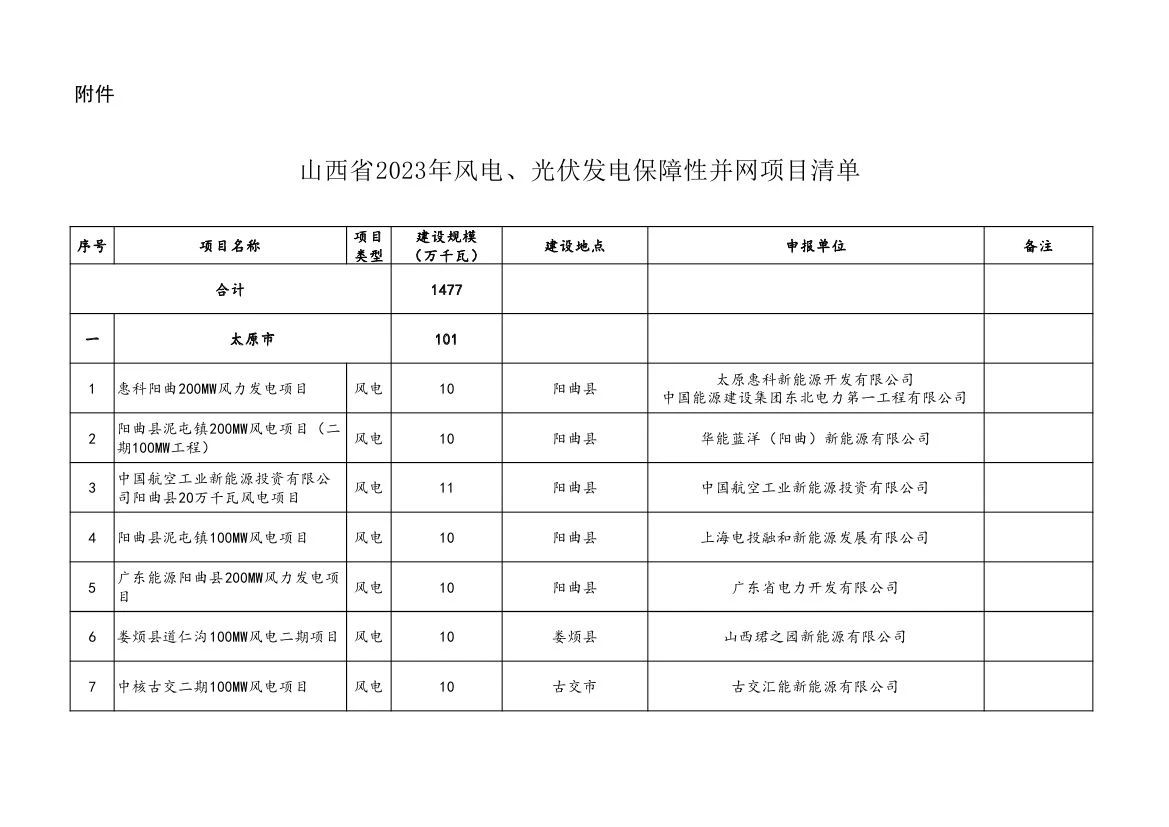

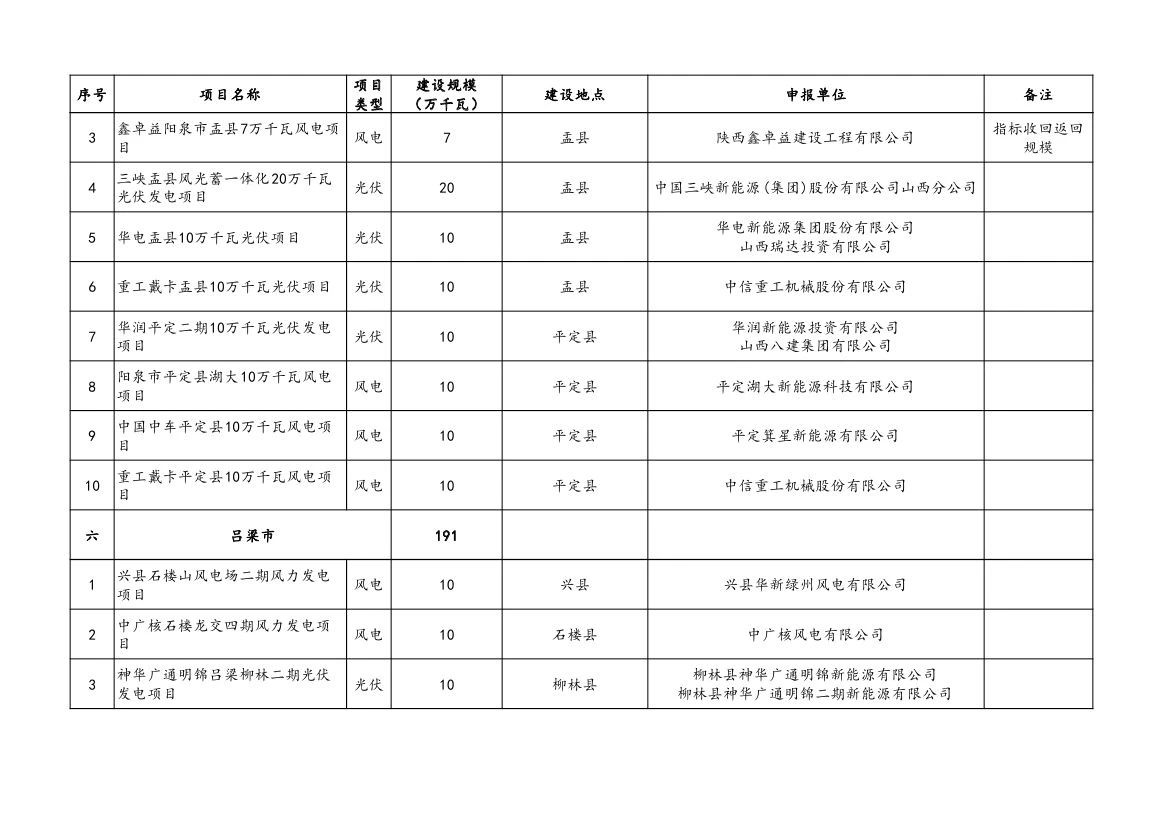

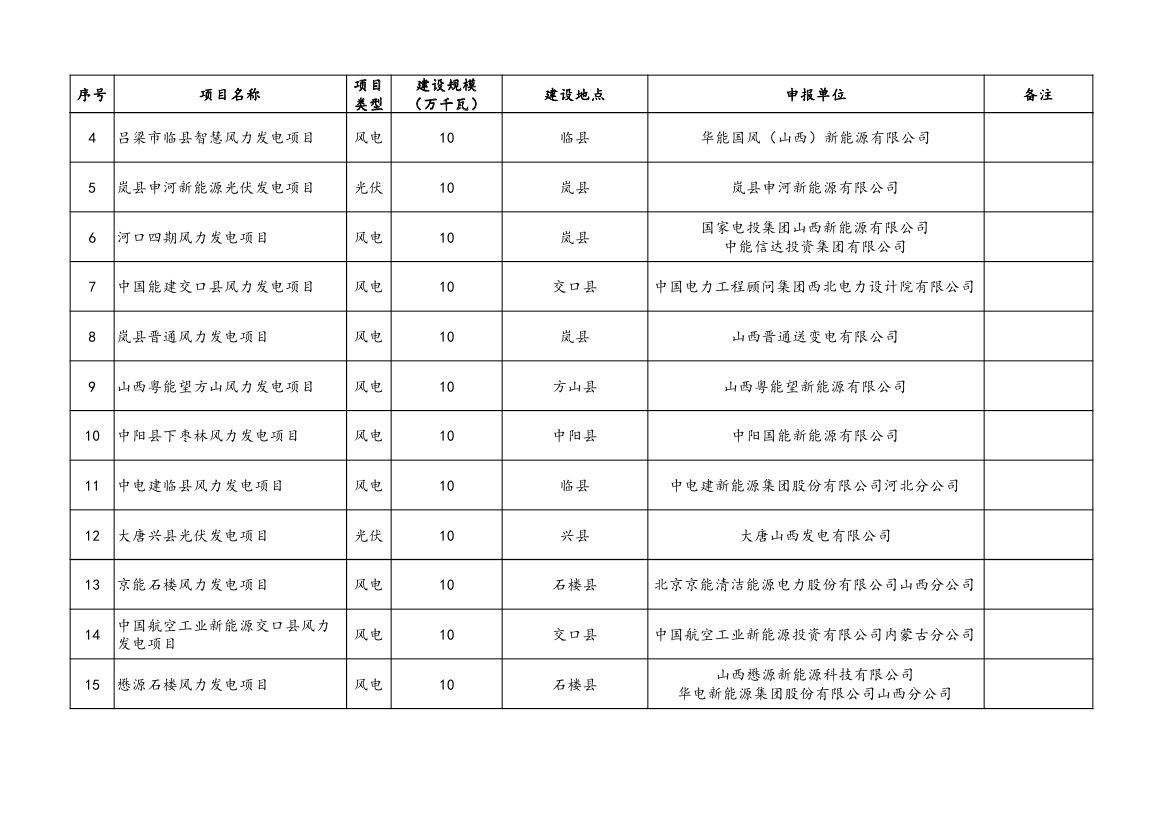

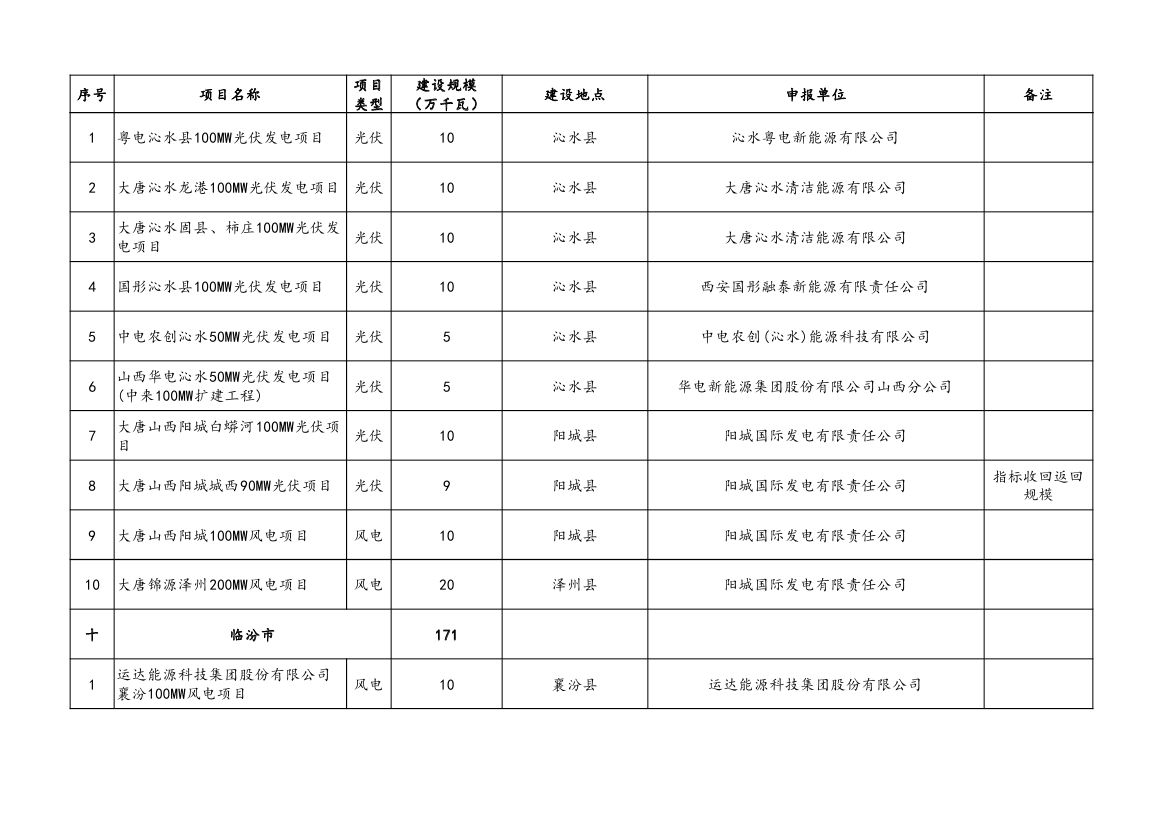

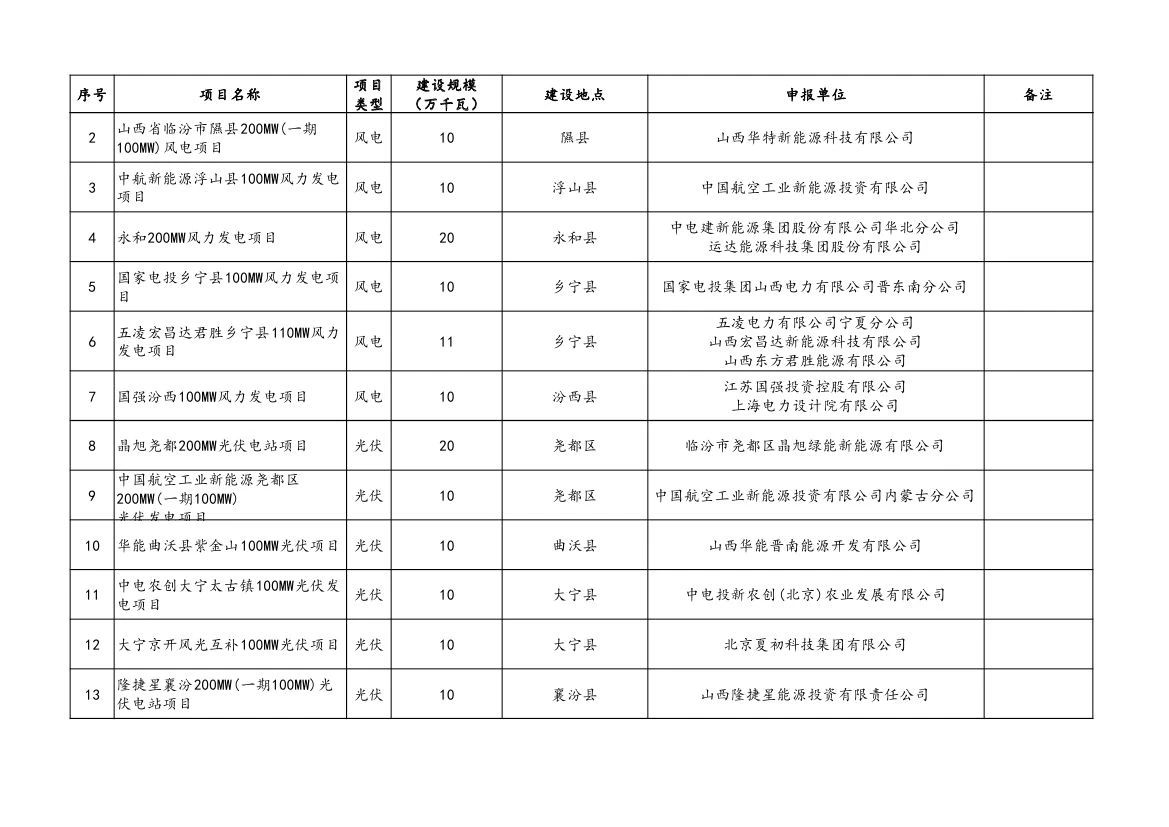

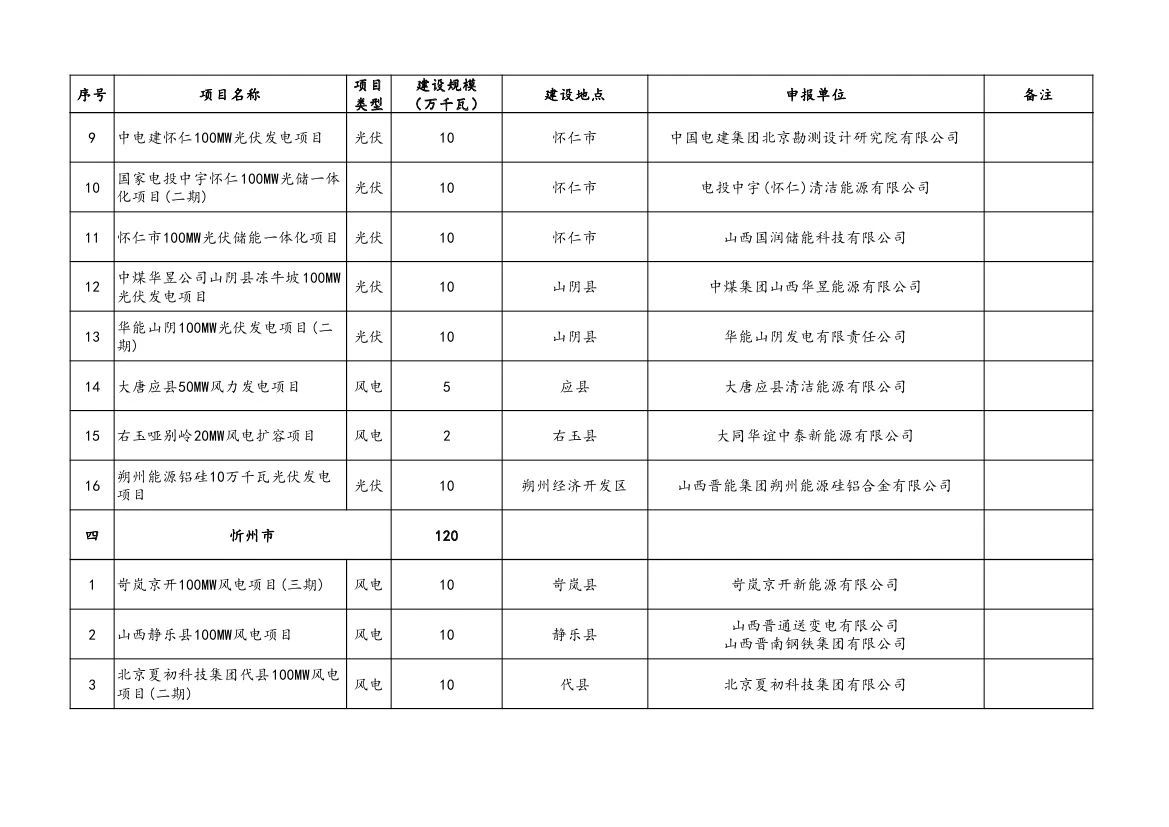

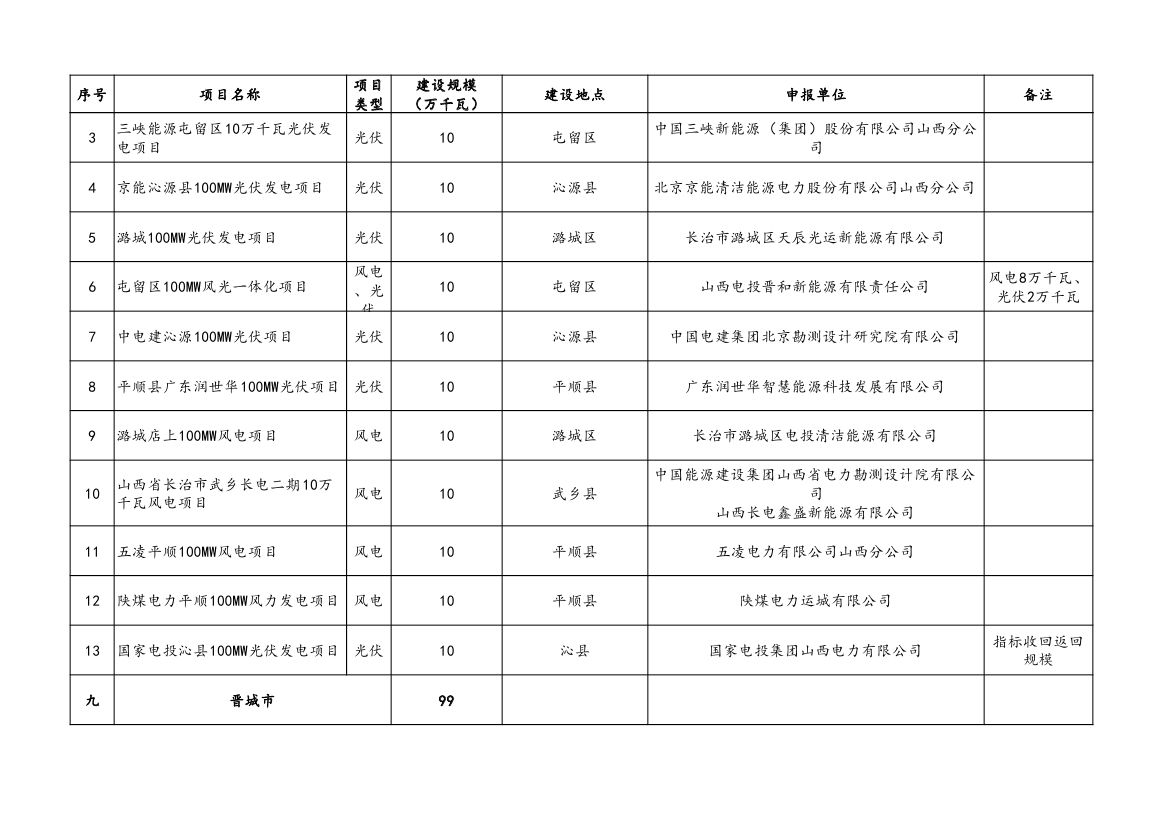

附件:山西省2023年風電、光伏發電保障性并網項目清單

山西省能源局

2023年12月1日
